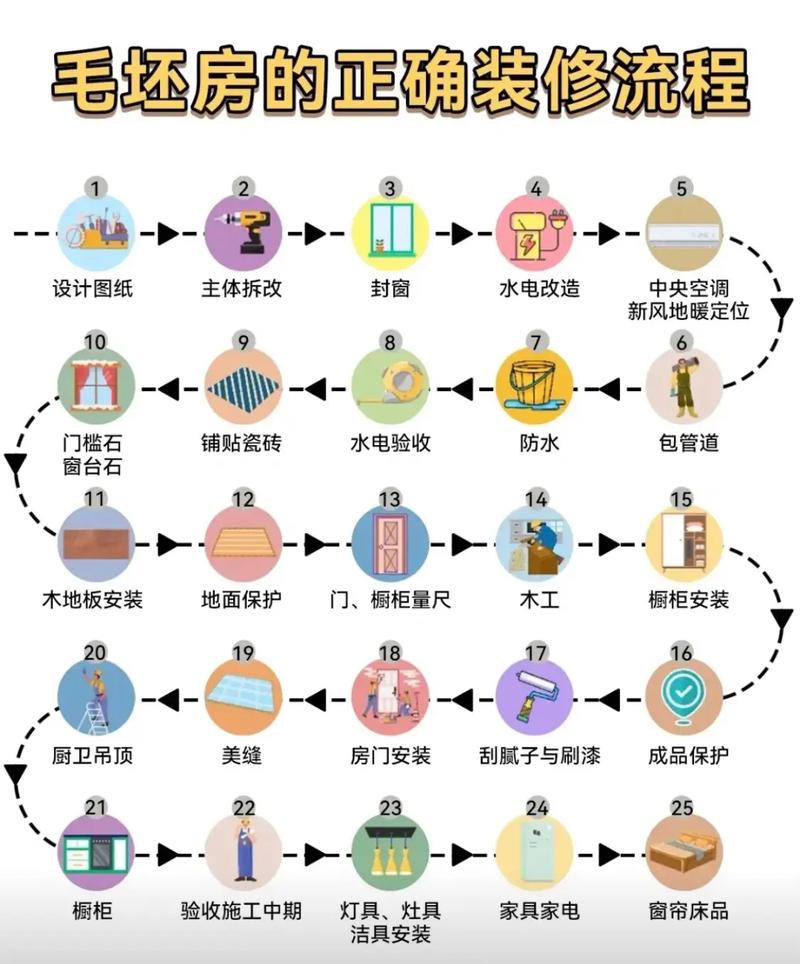

整装流程及详解
一,开工前期
1.办理施工证(普通住宅都报自装)
2.所需资料(身份证、购房合同、相关资料)

3.打印一张装修通知单贴在单元门口,告知邻居。
4.施工证贴在防盗门内侧
5.开工仪式
6.写一份电器设备清单
7.去家居广场看主材询价
8.确定电器型号、主材品牌
二,硬装施工
1.拆除(1-3天)
拆砸、垃圾清运,拆砸的过程中,预约测量断桥铝、防盗门,暖气。
2.改水电(5-10天)智能系统需提前预留线路。
水电交底、电路铺设、水路铺设
下水改造、暖气移位改管(地暖铺设)
预埋龙头、安装净水器前置
业主陪同水电点位核对核算报价
水电改造的过程中,选购地漏、墙砖、地砖、踢脚线、阳角线、过门石、窗台石并预约安装配送,预约空调打孔(或安装中央空调新风系统)。
3.瓦工阶段(5-10天)
砌墙、墙砖、地砖铺贴(注意水平、检查对缝、插座预留点位不要在瓷砖缝隙、倒角是否有崩瓷)
铺贴过程中即可预约测量门、包口、定制家具、橱柜、卫浴。
瓦工铺贴完成前,安装断桥铝窗及防盗门。
4.木工阶段(3-5天)
吊灯池、做无主灯、双眼皮、窗帘盒等,施工之前把需要预埋的嵌入式磁吸轨道灯灯槽提前备好。选购墙漆(壁布、壁纸)窗帘、灯具、活动家具。
5.油工阶段(5-10天)
墙面基层>处置惩罚/p>
打磨、刮腻子、刷乳胶漆(贴壁布、壁纸)
此过程中可同时进行的有:定制家具、橱柜复尺,电器尺寸型号发给设计师。开关面板、五金件、美缝、地板、选购预约施工。
6.美缝(1-2天)
7.暖气安装(半天)
8.厨卫吊顶(半天)如果是普通烟机,须提前联系安装止逆阀排烟管。
9.卫浴安装(半天)洗衣机如果放在卫生间,一定在卫生间门安装前把洗衣机入位。
10.燃气热水器安装
11.橱柜安装、烟机灶台安装、冰箱入位。
12.门及包口安装(半天)
13.开荒保洁(1天)硬装施工完毕。
三,软装配饰
1.定制家具安装
2.开关面板安装
3.灯具安装
4.空调电视安装
5.深度保洁
6.收尾(墙面处理、补踢脚线、石膏线等)
7.活动家具入场(沙发、茶几、床、餐桌椅)
8.窗帘安装
9.其他配饰(装饰画、绿植)
四,竣工验收
1.物业验收
2.业主和装修公司验收
3.查遗补缺
4.整装>竣事/p>
首先分分为两大部分,装修流程硬装然后软装
一、硬装>部门/p>
主体拆改——水电改造——木工——瓦工贴砖——油工刷墙面漆——厨卫吊顶——橱柜安装——木门安装——地板安装——铺贴壁纸壁布——散热器安装——开关插座安装——五金洁具安装——窗帘杆安装
二、软装>部门/p>
易于更换的物品:家具搭配——家居配饰——窗帘——壁挂——地毯——床上用品——灯具以及装饰工艺品、绿植等
三、家电
厨房三件套:烟机、灶具、热水器。冰箱、空调、电视机、洗衣机、微波炉等等。
四、拓荒保洁
自装房子的步骤流程
装修自装是指由业主自己进行装修的过程。以下是一个一般的装修自装流程:
1. 规划和设计:确定装修的风格和需求,制定装修预算,绘制草图或请专业设计师提供设计方案。
2. 材料采购:根据设计方案确定需要的材料和装饰品,进行价格比较和选购。
3. 打地基和水电改造:根据设计方案确定的布局,在施工前进行地面的清理,并进行水电管道的布线和改造。
4. 瓦工和木工:进行墙面砌筑、地面砖铺设、吊顶的搭建以及木质家具、橱柜的制作和安装等工作。
5. 油漆和涂料:进行墙面的刮砂、上底漆、涂刷腻子和涂料等工作。
6. 安装门窗和家居:安装门窗、各种家居设施和固定家具。
7. 铺地板和贴墙纸:铺设地板、贴墙纸、贴瓷砖等。
8. 灯具安装和配电:安装灯具,进行配电工作。
9. 清洁和收尾:对装修后的房屋进行清洁和收尾,清理垃圾和施工残留物。
10. 装修验收:对装修效果进行自己的验收,确保达到预期效果。
在整个装修自装过程中,需要注意的是:
- 确保施工过程中的安全措施,避免人身和财产的损失。
- 选择合适的材料和合格的工人,以确保装修质量。
- 严格控制预算,合理安排装修资金的使用。
- 需要了解和遵守相关的法律法规和建筑规范,确保装修合法合规。
请注意,装修自装需要有一定的技能和经验,如果您没有相关的专业知识或施工经验,建议咨询专业的装修公司或请专业施工队进行装修工作。
