完整的房屋装修包括哪些工序

首先确定方案,有设计师的让设计师画出平面布局图,水电图,立面图,吊顶图和效果图,没有设计师的也需要自己过一遍哪用水,哪用电,哪放家具,哪放电器,然后准备开工

首先水电工进场,水电走顶还是走地网上有很多说法,在我看来各有利弊,没有定论,但是电线型号和质量一定要把好关,安全无小事,电线尽量用大品牌的,总线和空调线尽量用6方的,插座尽量用4方的,照明线2.5方的就可以,电线管不是很重要,差不多就行,但是水管质量一定要好,尽量选品牌的。

完整的房屋装修包括哪些工序,准备装修需要办什么手续。 完整的房屋装修包括哪些工序,准备装修需要办什么手续。 买房须知

水电做完瓦工进场做防水和闭水试验,防水不难,但是尽量用瓦工做,可以避免后期漏水扯皮,上瓦工之前要提前把砖选好,好的工人一般都很忙,尽量让材料等工人,别让工人等材料,闭水试验做完一定要和楼下邻居确定一下,没问题就可以贴砖了,贴砖墙300*600规格,地800*800规格的最省钱,其他规格,有造型,有壁龛等等多出来的要求瓦工都有可能要你加钱。

完整的房屋装修包括哪些工序,准备装修需要办什么手续。 完整的房屋装修包括哪些工序,准备装修需要办什么手续。 买房须知
(图片来自网络侵删)

如果有吊顶的话让木工来做吊顶,没有的话油工就可以进场刷腻子漆了,同时橱柜可以复尺定做了,油工干完基本您的家就完成大半了,剩下的就是等门,橱柜,全屋定制,卫浴产品的安装了

硬装完毕您就买家具,家电,按灯,然后您以为功德圆满可以入住了,不不不,您要通风三个月以上才能入住,当然,您不怕甲醛当我没说。通风三个月后您就可以选一个良辰吉日大包小包的搬进您的新家啦

因为喜欢,所以专业,我是室内设计师李秀玲!欢迎大家跟我一起讨论家居设计、装修等问题。

年底了,因为接到很多业主咨询关于装修工序以及材料选购问题,那我就一次性都讲清楚吧,毕竟年底交房季,大家对装修的需求又高涨了,在装修前搞清楚这些还是很有必要的。

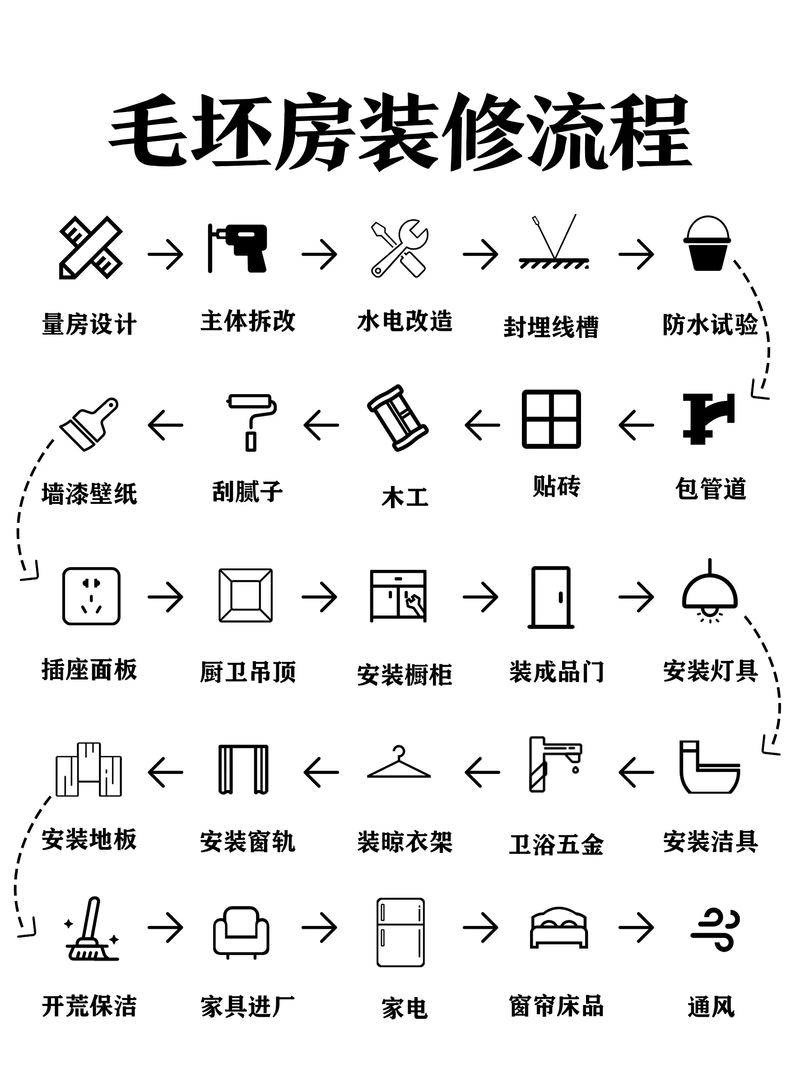

先给大家上个简单易懂的装修工序图,后面再详细说说。

装修开工前

新风/中央空调/风管机/地暖

这几项的安装不是装修公司的活,是商家派专业的安装队,安装时项目经理要在场一起设计出风口、回风口、外机的位置、开关的位置等,商家提供图纸,三方现场交底。

新风/中央空调/风管机安装时间:水电施工中同步>举行/p>

地暖安装时间:水电施工后,地面找平之前。

橱柜/集成灶

和前面空调、地暖一样,集成灶和橱柜的位置也关系到水电的布局橱,水电施工时需要橱柜公司提供厨房水电布线图,如果不想这么早买,也可以先确定厂家和尺寸、摆放位置。橱柜定制需要经过两次测量,定制周期一个月左右。

橱柜安装时间:厨房地面、墙面瓷砖贴好后。

集成灶安装时间:橱柜安装好后,预留出空间。

其他关乎水电的还有凉霸、吊扇灯、净水器、热水器、垃圾处理器、洗碗机等,不买也要先了解了,好预留水电位置。

牵涉到主体拆改、打孔的项目记得咨询下物业,地暖也是。

水电改造阶段

厨房:橱柜、集成灶、燃气灶、油烟机

定制橱柜时如果有身高差的要求,记得特别说明,不然就给你按照一般标准做了。如果有嵌入式家电,也要在定制前说好预留出位置。吊顶安装之前要联系抽油烟机和热水器商家预埋烟道,顺便确定是否更换止回阀。

燃气热水器安装时间:厨房安装吊顶前。

油烟机安装时间:橱柜安装后。

卫生间:热水器、马桶、洗漱盆、浴室柜

如果装壁挂马桶,要在水电进场前就提出来,要在墙里预埋水箱,还要改变原有上下水结构。

电热水器安装时间:不包在吊顶里,瓷砖铺完后装。

马桶安装时间:吊顶、瓷砖安装后。

防盗门

家里开始装修有材料进场,就要注意防盗了,如果决定换防盗门要提早定制,避免延误工期。

PS:年底了都在拼业绩,小偷也是,大家要防盗的不仅是家里,还有没住人的施工现场,里面存放的施工材料也是小偷们的目标。

防盗门安装时间:刮腻子前。

套装门、推拉门、玻璃门

门的制作周期长,45-50天,一定要提前定,测量时项目经理要在场,沟通好。

门安装时间:瓷砖铺贴后。

泥工木工阶段

墙砖、地砖

水电开槽结束后,就可以订购墙砖地砖了,根据装修前的量房尺寸,和施工师傅确定瓷砖的大致用量。

石材>质料/p>

比如说门槛石、窗台石。

开关面板等

水电改造完成后,根据水电工开出的清单去选购开关面板、角阀、八字阀、地漏等。

油漆工阶段

墙纸/涂料

显而易见,这两样在油漆工进场前就要准备好。

淋浴玻璃隔断

如果准备装淋浴房,玻璃隔断也可以买了。

吊顶材料、浴霸、吸顶灯、排气扇

油漆工墙面腻子刮完后,主要购买厨卫用的铝扣板、浴霸、吸顶灯、排气扇,这时候前期购买的厨卫用具也可以拉进场了。

木地板

一般来说,天花板刷完漆后就可以装地板和木门了,所以在油漆工进场前订购。

灯具

墙面乳胶漆刷完或是贴好墙纸后,硬装基本结束了,一些细节修补修补就可以做室内清洁,灯具可以在油漆工作业时买。

窗帘

窗帘可以实体店面买,也可以网购,网购要看准尺寸。

其他

家具

比如说床、柜子、沙发、桌子等大家具,最好在水电改造前就量好尺寸,好确定插座位置,至于什么时候买就随便你了,如果没地方放硬装完成后再买也OK,或是提前买不提货也可以。

家电

至于其他电器,比如冰箱、电饭煲等,和家具一样,也是随意购买,双十二有活动提前购物也不错。

软装挂件

住进去后慢慢买就行了,不建议刚装修就买一堆,也许还没装完你就不喜欢了。

一般来说一个项目进行时,就可以购买下个项目所需材料,水电改造时买泥工木工材料,木工进行时买油漆工材料,提前准备才不会耽误工期。装修说起来是个麻烦事,但也不是一个人的战争,遇到不懂的地方问就行,问谁?问设计师啊!问施工师傅啊!问项目经理啊!他们都是专业人员,经手的房子几十上百了,装修的疑虑他们都能给你答案。
