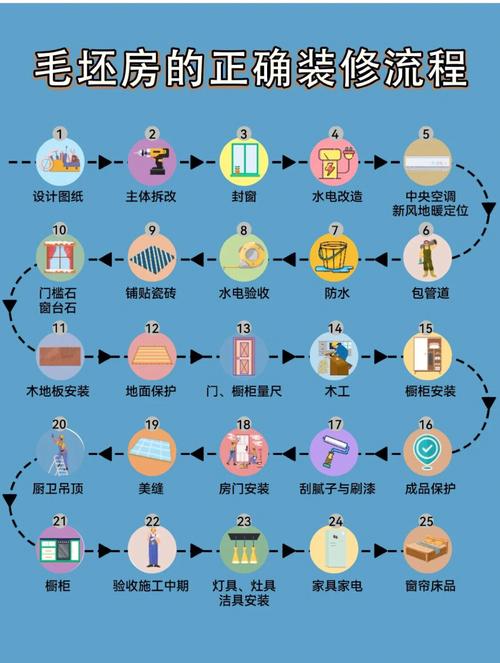

装修进场顺序和流程
(1)土建改造阶段
①进场,拆墙,砌墙;
②定做的门、橱柜、浴柜、家具、散热器等进行初次测量设计;

③凿线槽,水电改造;
④封埋线槽隐蔽水电改造工程;
⑤做防水工程,卫生间(厨房)地面做24小时闭水试验;
⑥卫生间及厨房贴墙面、地面磁砖;
⑦定做的门、橱柜、浴柜、家具等进行复尺测量。
(2)基层处理阶段
①木工进场,吊天花板、石膏线;
②包门套、窗套,制作木柜框架(定做除外);
③同步制作各种木门、造型门(定做除外);
④木制面板刷防尘漆(清油);
⑤窗台大理石台面找平铺设;
⑥木饰面板粘贴,线条制作并精细安装;
⑦墙面基层处理,打磨,找平;
⑧家具、门窗边接缝处粘贴不干胶(保护边)。
(3)细部处理阶段
①墙面刷漆最少三遍,先刷前两遍;
②家具油漆进场,补钉眼,油漆;
③处理边角、铺设地砖,过门石;
④铺地板及地板下防止地板甲醛、霉菌、菌污染的地板伴侣;
⑤定做的门、橱柜、浴柜、家具、散热器等进场;
⑥灯具、开关、插座、洁具、拉手、门锁、挂件等安装调试;
⑦墙面漆涂刷最后一遍;
⑧清理卫生,地砖补缝,撤场;
⑨装修公司内部初步验收;
⑩三方预约时间正式验收,交付业主。
装修木工进场前做些什么准备?有什么地方要注意的吗
水电验收合格后,木工进场,水泥工厨卫墙身防水处理和贴瓷砖。木工包括有吊天花、制作各种柜子、装饰墙、房门、包窗套等。木工开工:首先钉据台,吊天花,做家具框架。木工进场注意事项 2、石膏板要与墙有3MM的缝,以便实行防裂处置。3、石膏板阳角处最佳做阳角条维护。4、木门的上下冒头处要刷油漆。5、橱柜尽量买全体的,木工做不好,设计也不行。6、大的木板材买来后就要锯开风干。7、木工进场先要弹房子程度线。8、复合地板长度超越8M时要思索伸缩缝9、尽量少用中密度板做门套10、铰链和五金一定要用好的11、卫生间门套的底部要刷一下防水12、房门的大小应该相同13、毛地板要铺成30度或45度,板和板之间留2~3MM,缝要错开。
家庭装修之前需要做好哪些>预备/h2>
设计是设计师的工作,生活是我们自己的生活。
装修之前,我们要梳理自己的需求,自己的喜好,和设计师沟通的时候,才能成功的把我们的需求传达给设计师。没有打算请设计师的朋友,很有可能是自己充当了设计师的角色,可以降低沟通成本,但是施工方面的试错成本,以及自己付出的时间成本会大幅增加,需要权衡。
不管怎样,为自己打造专属豪宅才是要紧事呀,装修前先问自己这🔟大问题,开启你的梦想之家。
我家的Q&A 给大家参考一下。
❓准备一些自己喜欢风格的图片或是家具。
🅰️有很多呀……
❓归纳一下家里的常住人口。
🅰️两大两婴儿一博美。
❓有没有什么特别想要的?
🅰️步入式衣帽间!为了步入式衣帽间选择了最小一间卧室做主卧。
❓装修更换周期大概是多久?
🅰️硬装20年,软装5年,所以很多人喷的宜家小米在我看来真是再合适不过了,美丽不贵,功能完善。至于耐用?干嘛要耐用,过几年后它耐用我也不见得愿意用,只要质量过关常换常新才是王道
❓东西多不多?
🅰️这种问题对我而言真是没什么好问的,显然是多的。
❓愿不愿意敲墙。
🅰️采光和通透在我心里分量超级重,发现我是个大胆的girl,我家设计师也是大胆的敲,花了不少钱在改扩建和断桥铝封窗上,格局决定生活方式,只恨有些结构柱动不了。
❓有没有聚餐会客的需求。
🅰️本仙女等待一个big house开轰趴已经很久啦,餐桌超大,沙发对坐,大客厅用投影取代了电视,随时开启体感游戏不要太方便啦。
❓做饭频率及习惯。
🅰️这个真没必要标新立异,湖南菜的口味决定了还是得留一个封闭的中厨。小空间用隔断也好看的。
❓想要浴缸嘛?有没有其他的大物品需要安置?
🅰️没有浴缸去哪里敷面膜发呆呀……比如有钢琴的家庭要记得提前规划放钢琴的区域,大物品做好空间预留。我家的西厨嵌入了双开门冰箱,位置把握得恰到好处。
❓需要施工配合的设备有哪些?
🅰️地暖,新风,中央空调,净水设备,管线机,壁挂洗衣机,隐藏式水箱,入墙式花洒,墙排浴室柜。每一样都是磨死人的小妖精,50岁的水电师傅直呼我家很多东西他都是第一次,泥工师傅看见我去就摇头......我不是苛刻,只是要求多。
