装修是一项比较复杂的工程,过程很长细节也很多。很多业主并不了解装修流程是怎样的。今天就为大家准备了菜鸟级的新房装修攻略,让你秒变装修达人!

有哪些流程是装修前必须要了解,准备装修了第一步做什么工作。 有哪些流程是装修前必须要了解,准备装修了第一步做什么工作。 二手房

01 办物业手续

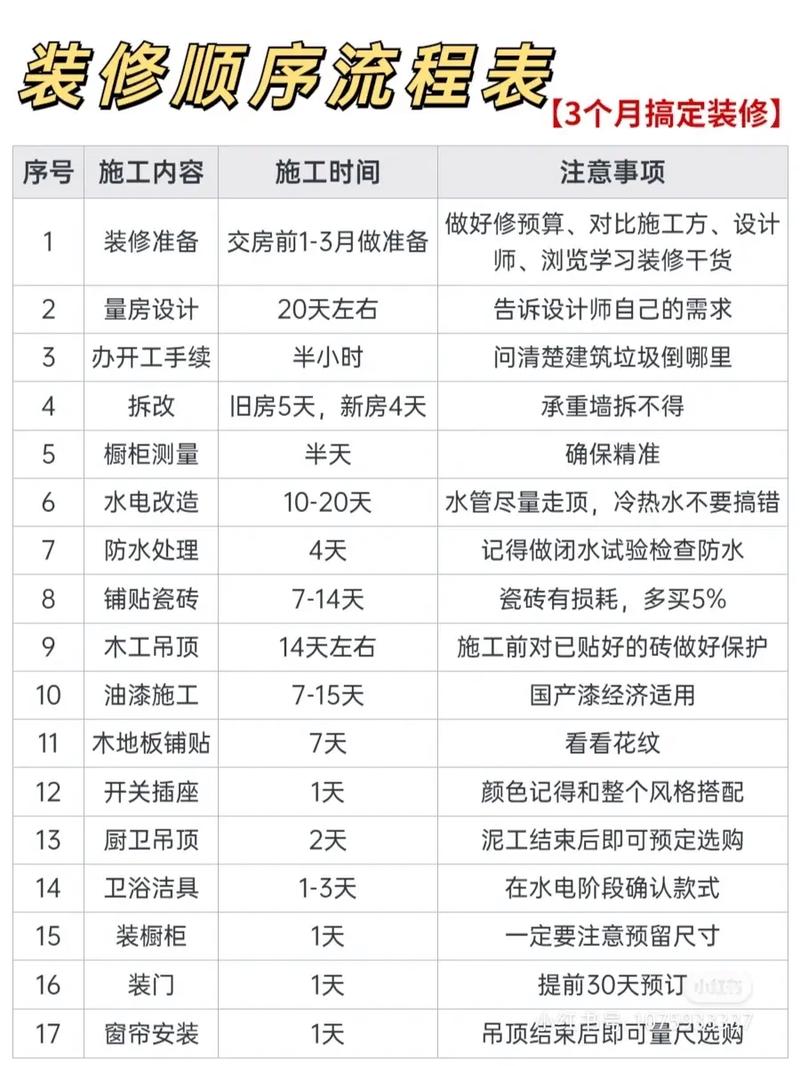

有哪些流程是装修前必须要了解,准备装修了第一步做什么工作。 有哪些流程是装修前必须要了解,准备装修了第一步做什么工作。 二手房
(图片来自网络侵删)

开工前需要和小区的物业办理以下的几类装修手续,然后才能顺利开工哦。

  • 在物业出具的装修协议上签字。

  • 向物业提供自家的装修图纸,物业主要审查水电和墙体的拆改项目是否合格。

  • 办理“开工证”,这是便于物业检查的工期证明。

  • 为工人办理出入证明。

  • 缴纳装修保证金。(只要你正常施工,一般在装修完工后的3个月内退还)。

  • 缴纳垃圾清运费,这是用来支付物业清理装修垃圾的费用。

02 装修交底

开工的第一步,不是催着装修公司赶快开动。而是约上设计师、工长一起做最后的施工确认,主要内容包括:

1、确认全部工程项目和设计图纸,如明确需要拆改的门窗、墙体,水电和墙面造型等。

2、确认全部装修材料,并且把甲乙双方负责采购的材料在现场说明。

3、明确验收标准和具体的付款节点,最好有书面证明。

03 主体拆改

主体拆改主要包括拆墙、砌墙、铲墙皮、拆暖气、换塑钢窗等等。此后,最好把厨柜、烟机、灶具、热水器都确定好,以免延误工期。

04 水电改造

水电改造属于隐秘工程,都是埋在墙里面或者瓷砖下面的。后期不好拆改。所以,装修前一定要确定好开关、灯具、洁具、电器、家具等的具体位置。而且,厨柜设计师也应该帮你确定好厨房电源、水路的改造方案。

05 做防水

做完水电就需要把厨房、卫生间的立管,用轻钢龙骨,或者红砖包起来。然后对厨房、卫生间以及阳台进行防水施工。

06 墙地面找平、贴砖

先给水泥地面找平,然后就需要给客厅、阳台、厨房、卫生间的地面铺贴瓷砖。所以需要提前确定好瓷砖的进场日期,并在同一天约好泥工进场施工。

墙地砖铺设完毕后就可以安装热水器了,可以准备好烟道止逆阀、烟管进行安装预埋;通知室内木门品牌到场测量木门尺寸并选定款式开始生产。另外根据橱柜品牌的最终方案,联系天然气公司改天然气管道。最后就可以通知厨卫吊顶品牌进场测量吊顶,随即安装。

07 木工工程

主要是制作各种柜子(木工用大芯板做的柜子,非成品)和天花板、墙面造型的木龙骨。

房屋装修先做什么

装修房子之前应该先验房,如果验房疏忽大意。后来装修后患无穷。

这个时候开始进行准备装修。首先应该对装修有个整体的概念,做个整体的装修方案。千万要重视这个设计的过程。如果设计方案做的好,后期施工会非常顺利,每一步都会提前做好准备。不会有返工现象。如果不做好效果图,后期出来的效果和想象的差距会很大。

有了设计方案,下部的施工就是进行房屋结构改造,也就是砸墙。关注我。作品里有全套的装修过程。


工序如下:

1.工人进场,拆墙,砌墙。

2.卫生间,厨房地面做24小时闭水试验(需在收房的时候就已经确认。如果确认,可以省略此步骤)。

3.凿线槽,水电改造并验收。

4.封埋线槽隐蔽水电改造工程,闭水实验无渗漏开始做防水工程。

5.卫生间,厨房贴墙面磁片。

6.木工进场,吊天花,石膏角线。

7.包门套,窗套。制作木柜框架。

8.同步制作各种木门,造型门及平压。

9.木制面板刷防尘漆(清油)。

10.窗台大理石台面找平铺设。

11.木饰面板粘贴,线条制作并精细安装。

12.墙面基层处理,打磨,找平。

13.家什,门边接缝处粘贴不干胶(保护边)。

14.墙面油ICI最少三遍。

15.家私油漆进场,补钉眼,油漆。

16.处理边角,铺设地砖,实木或复合木地板,防水大理石条,踢脚线。

17.灯具,洁具,拉手,门锁安装调试。

18.清理卫生,地砖补缝,撤场。

19.装修公司内部初步验收。

20.三方预约时间正式验收,交付房主。

真不好回答!关联消费者认定的方案、费用、质量、工期等满意度,不是三言两语可表达。业内常形容室内装修是“只有一次教训,没有二次经验”的试错经历,也像老百姓说的“萝卜白菜各有所爱”。国内尚达不到日本等发达国家建筑工业化水平,建议最好是找身边有丰富装修经验的朋友(免费)全过程咨询。

家装施工的具体顺序是什么样的

下面的装修流程请收藏:

1、需要考虑的是房子的装修风格,综合家庭成员的想法给出一个中和的室内设计感觉,包括每个房间的功能布局,家电和软装的搭配等都要确定。详细地测量了解每个房间的尺寸,包括贴砖面积、墙面漆面积、壁纸面积、地板面积这些。

2、和物业详细了解房屋的主体结构,确保改造的顺利进行。根据自己的设计需要,拆墙、铲墙面,搭建新的主体框架。

3、水电隐蔽工程,一定要再三确定油烟机插座、家电、灯具的线路走向,各管道的走向,预留上下水口等注意事项。水路改造后,紧接着做卫生间的防水。

4、贴砖,泥工进场. 过门石、卫生间、厨房、地面墙面瓷砖的安装和地漏的安装等。地面铺装后清理干净,铺上保护膜,就可以联系测量门的事项。

5、木工,木工进场,进行墙面木制性设计。包括吊顶和背景墙以及柜子的打造。

6、漆面处理,先对墙面进行基层处理后,再刷面漆和木制家具上漆等工作。贴墙纸的业主,只需要为墙面做基层处理就可以了。

7、厨卫吊顶可选择集成吊顶,厨卫吸顶灯、排风扇(浴霸)同时装好,留出线头和开孔。 八、橱柜安装吊顶结束后,橱柜就可以上门安装了。另外安装的还有水槽和煤气灶、油烟机等。橱柜安装之前先开通煤气,装好之后需要调试。卫生间的吊顶结束后,就可以安装花洒、马桶、浴室柜、五金挂件以及阳台的晾衣架等。

8、厨卫安装后,可进行木门的安装。

9、木门安装的第二天就进行安装地板,地板铺装前最好先让师傅看下地面平整度,地板安装方便快捷,当天就能顺利完工。

10、铺贴壁纸在地板安装后的第二天,收拾干净就可以进行壁纸或是壁布的铺装了。

11、墙面处理完成后进行开关插座、灯具的安装。

12、请保洁阿姨彻底清理后,窗帘、家具加点摆件等就可以进场了。

标签:

相关文章

久雅地板,匠心独具,引领绿色家居潮流

随着人们生活水平的提高,家居环境越来越受到重视。在众多建材品牌中,久雅地板凭借其卓越的品质、环保的理念和独特的设计,成为了家居建材...

二手房 2024-12-21 阅读0 评论0

二手房改造墙体,提升家居品质的艺术

随着我国经济的快速发展,越来越多的家庭开始关注家居环境的改善。二手房作为购房市场的重要组成部分,因其价格相对较低、地理位置优越等特...

二手房 2024-12-21 阅读0 评论0
