首页 » 装修知识 » 有哪些流程是装修前必须要了解,装修前提前准备什么东西好。

有哪些流程是装修前必须要了解,装修前提前准备什么东西好。

遇见你就被撂倒 2024-09-06 0

扫一扫用手机浏览

文章目录 [+]

有哪些流程是装修前必须要>相识/h2>

南充优德装饰,为您装饰一个温暖的家!

装修是一项比较复杂的工程,过程很长细节也很多。很多业主并不了解装修流程是怎样的。今天就为大家准备了菜鸟级的新房装修攻略,让你秒变装修达人!

有哪些流程是装修前必须要了解,装修前提前准备什么东西好。 有哪些流程是装修前必须要了解,装修前提前准备什么东西好。 装修知识

01 办物业手续

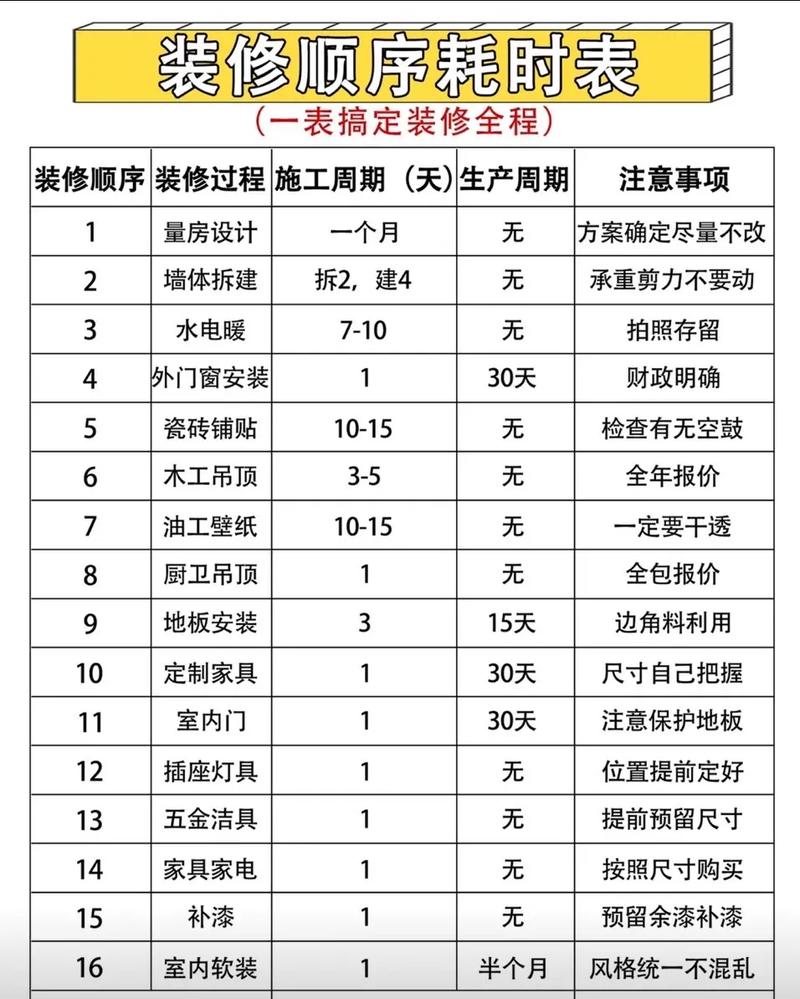

有哪些流程是装修前必须要了解,装修前提前准备什么东西好。 有哪些流程是装修前必须要了解,装修前提前准备什么东西好。 装修知识
(图片来自网络侵删)

开工前需要和小区的物业办理以下的几类装修手续,然后才能顺利开工哦。

  • 在物业出具的装修协议上签字。

  • 向物业提供自家的装修图纸,物业主要审查水电和墙体的拆改项目是否合格。

  • 办理“开工证”,这是便于物业检查的工期证明。

  • 为工人办理出入证明。

  • 缴纳装修保证金。(只要你正常施工,一般在装修完工后的3个月内退还)。

  • 缴纳垃圾清运费,这是用来支付物业清理装修垃圾的费用。

02 装修交底

开工的第一步,不是催着装修公司赶快开动。而是约上设计师、工长一起做最后的施工确认,主要内容包括:

1、确认全部工程项目和设计图纸,如明确需要拆改的门窗、墙体,水电和墙面造型等。

2、确认全部装修材料,并且把甲乙双方负责采购的材料在现场说明。

3、明确验收标准和具体的付款节点,最好有书面证明。

03 主体拆改

主体拆改主要包括拆墙、砌墙、铲墙皮、拆暖气、换塑钢窗等等。此后,最好把厨柜、烟机、灶具、热水器都确定好,以免延误工期。

04 水电改造

水电改造属于隐秘工程,都是埋在墙里面或者瓷砖下面的。后期不好拆改。所以,装修前一定要确定好开关、灯具、洁具、电器、家具等的具体位置。而且,厨柜设计师也应该帮你确定好厨房电源、水路的改造方案。

05 做防水

做完水电就需要把厨房、卫生间的立管,用轻钢龙骨,或者红砖包起来。然后对厨房、卫生间以及阳台进行防水施工。

06 墙地面找平、贴砖

先给水泥地面找平,然后就需要给客厅、阳台、厨房、卫生间的地面铺贴瓷砖。所以需要提前确定好瓷砖的进场日期,并在同一天约好泥工进场施工。

墙地砖铺设完毕后就可以安装热水器了,可以准备好烟道止逆阀、烟管进行安装预埋;通知室内木门品牌到场测量木门尺寸并选定款式开始生产。另外根据橱柜品牌的最终方案,联系天然气公司改天然气管道。最后就可以通知厨卫吊顶品牌进场测量吊顶,随即安装。

07 木工工程

主要是制作各种柜子(木工用大芯板做的柜子,非成品)和天花板、墙面造型的木龙骨。

银行贷款未下来、能不能申请提前装修入住

可以的,但是你需要向开发商提出申请,而且开发商也会非常的谨慎,除非开发商的银行按揭专员说你的资料没问题了才可以。并且你要同开发商签订一个提前装修房子的协议,一旦你拿钥匙了提前装修了,就默认你已经对房子的质量感到满意,达到交付使用的标准了。风险有以下两点:

1,如果你的贷款没有及时办理下来,你需要一次性付清房款。

2,房子如果买不了了,开发商和你的装修之间会有说不清的事情。

房屋装修先做什么

工序如下:

1.工人进场,拆墙,砌墙。

2.卫生间,厨房地面做24小时闭水试验(需在收房的时候就已经确认。如果确认,可以省略此步骤)。

3.凿线槽,水电改造并验收。

4.封埋线槽隐蔽水电改造工程,闭水实验无渗漏开始做防水工程。

5.卫生间,厨房贴墙面磁片。

6.木工进场,吊天花,石膏角线。

7.包门套,窗套。制作木柜框架。

8.同步制作各种木门,造型门及平压。

9.木制面板刷防尘漆(清油)。

10.窗台大理石台面找平铺设。

11.木饰面板粘贴,线条制作并精细安装。

12.墙面基层处理,打磨,找平。

13.家什,门边接缝处粘贴不干胶(保护边)。

14.墙面油ICI最少三遍。

15.家私油漆进场,补钉眼,油漆。

16.处理边角,铺设地砖,实木或复合木地板,防水大理石条,踢脚线。

17.灯具,洁具,拉手,门锁安装调试。

18.清理卫生,地砖补缝,撤场。

19.装修公司内部初步验收。

20.三方预约时间正式验收,交付房主。

装修房子之前应该先验房,如果验房疏忽大意。后来装修后患无穷。

这个时候开始进行准备装修。首先应该对装修有个整体的概念,做个整体的装修方案。千万要重视这个设计的过程。如果设计方案做的好,后期施工会非常顺利,每一步都会提前做好准备。不会有返工现象。如果不做好效果图,后期出来的效果和想象的差距会很大。

有了设计方案,下部的施工就是进行房屋结构改造,也就是砸墙。关注我。作品里有全套的装修过程。


装修施工流程有以下九步:

  第一步,拆改房屋主体。一般购房者买到的房子并不一定是完全符合自己要求的,所以会对房子的结构进行一定的改造。改造内容有拆墙、砌墙、拆暖气、换门窗等。

  第二步,水电工进场,进行水电改造。主要工作有水管、线电铺设和定位,打槽,埋管,穿线,还有就是灯具、开关、插座、热水器、洗衣机等位置合理安置。

  第三步,木工进场,工作内容主要是包立管、装饰吊顶、贴石膏线、门套等。包立管,一般用轻钢龙骨或木龙骨包装,不仅起防潮作用,还能使管道看起来比较美观。木工进场后,要先查看图纸和尺寸,并且检查一下板材是否是正品。

  第四步,瓦工进场。瓦工贴地砖前,要做好地漏、防水、拉毛才能开始贴。注意地漏要用防腐、防臭功能的。

  第五步,油工进场。对墙面刷漆,先进行找平、批腻子、打磨,再滚涂或是喷涂。对木工活上油漆的话,一定要遵循大芯板沉底,饰面板贴面后才能上油漆。

  第六步,厨卫吊顶,安装橱柜、水槽、门窗、地板等。

  第七步,贴壁纸,贴好后,48小时不要开门窗通风,让它慢慢阴干。

  第八步,按照之前确定好的位置,安装灯具、开关、插座、热水器、窗帘等。

  第九步,施工完毕,验收。

1.资金预备:根据您的经济能力,参照新居的面积大小,计划装饰的档次,设想的装饰项目,预备增加的家用电器等等,预备足够的资金。装饰施工一旦开始,就需求资金不断投入,资金不足将严重影响施工进度。资金预备您要力所能及,切忌追风攀比而严重超支。小编见过不少因为前期严重超支导致后期久久不能入住的装修业主 , 希望你步其后尘 .

2.常识预备:网络发达的现在 , 你想知道的网络上几乎都能搜到 , 或者装饰前到装饰公司咨询,与左邻右舍沟通,询问已装饰过的亲戚朋友等等,其目的便是进行家装常识的预备。先知道怎样装饰,再进行新居装饰,这是常识预备的原则。这样更加有利于你选择如何去装修新居 .

3.施工条件预备:

装饰前您的新居应具备进场施工的基本条件,这些工作您能够与物业管理部门联系,由他们为您处理。这点想必并不难理解 . 特别是一些大户型 ,

真不好回答!关联消费者认定的方案、费用、质量、工期等满意度,不是三言两语可表达。业内常形容室内装修是“只有一次教训,没有二次经验”的试错经历,也像老百姓说的“萝卜白菜各有所爱”。国内尚达不到日本等发达国家建筑工业化水平,建议最好是找身边有丰富装修经验的朋友(免费)全过程咨询。

结婚婚礼应该提前多久开始准备比较好

这个要看你自己的时间安排了,如果你想办得隆重一点,那就多花点时间精心策划一下嘛。毕竟结婚是一辈子的事情了。那如果你时间有限,又想快一点。就商量一下,可以简单化一点。很多小细节能免就免嘛。该买的就花几天时间专门买东西的,那速度可以神速的哟。如东西买得少的话,几天也能结婚呀!但前提是要两个人同意才行的嘛!

很开心可以回答你的问题。

婚礼是双方的共同事情,具体何时开始,我个人觉得越早越好!特别是如果涉及到房屋的选购和装修的话,那更是要提前很久,毕竟这是很重要的一件事!而且还有酒席的预定,婚纱的拍摄,嘉宾的邀请等等,都需要提前去沟通确定。

所以建议越早越好!如果非要给个时间,我觉得起码也要一年的时间,特别是涉及到房子的时候,更是需要多方的考量!


半年多以前开始准备的,想要定好的厅,酒店请一定提前半年以上!!!还有就是一定要去现场,看好这里的场地能不能达到你的要求,厅的天花板要高!柱子要少!真的很重要!!! 婚纱和婚纱照,提前3-4个月。 婚庆公司/摄像,提前3个月,如果要定的公司比较火,那就提前4.5个月吧! 司仪,提前3个月,我是找的好朋友,但也提前三个多月和她说了,方便她准备。 发请柬和通知,提前一个月,如果有关系很好也可以更早说,方便嘉宾安排时间。 钻戒选购,提前1-3个月吧,看个人情况而定~ 蜜月,嗯!婚期定了以后就可以认真想想这个事情啦,要出国的话,可能还要再提前办签证护照。

标签:

相关文章

中源世家地板,绿色环保,引领家居潮流

随着人们生活水平的提高,家居装修越来越受到重视。地板作为家居装修的重要组成部分,其品质、环保性成为消费者关注的焦点。在这个背景下,...

装修知识 2024-12-21 阅读0 评论0

久盛地板s1216,匠心独运,引领家居新潮流

随着人们生活品质的提高,对于家居装修的要求也越来越高。地板作为家居装修的重要组成部分,其品质和设计直接影响着居住环境的舒适度。在众...

装修知识 2024-12-21 阅读0 评论0
